上個月,俊發集團官微發文透露了今年的交付成績:截止7月初,今年已完成4個項目3072套的交付。如果對比前兩年的交付數量(2022年12574套,2023年22171套),可以看出俊發今年的交付數大幅減少,但這并不意味著俊發交付遇到問題,而是交付高峰期已過,剩余未交付的項目不多了。

龍泉俊園A5地塊交付現場(圖源俊發集團官微)
俊發今年交付的4個項目分別為:
4月28—29日,龍泉俊園A5地塊交付981套;
4月30日,滇池華府俊園13地塊懷特郡、14地塊伯恩郡交付146套;
6月20日,西雙版納濱江俊園(2-2期)瀾山印交付81套;7月10日,項目4-1地塊交付576套;
7月5—7日,俊發城·俊寓交付1288套(含32套商鋪)。
另外,滇池華府俊園懷特郡和伯恩郡地塊剩余的144套已定于8月3日交付。
匯總下來,自2022年以來俊發交付已達37961套。
俊發的保交付也是始于2022年,當年4月,俊發出現資金流動性問題之后,曾在業主溝通會上表示,2022年俊發將有超過3.6萬套房屋交付。
隨后“保交付紓困”被列為穩樓市的重要工作,配套政策與紓困資金相繼落地,俊發多個住宅項目也獲得了紓困資金支持,不過俊發2022年實際完成交付僅有12574套,距離3.6萬套的目標相距甚遠,俊發的資金困難狀況于此凸顯出來,很多項目的交付多次延期。

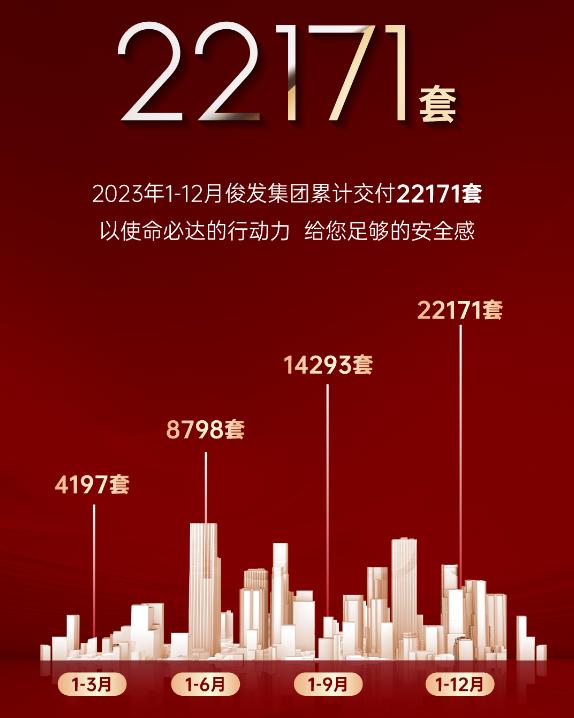

2023年是俊發保交付的高峰(圖源俊發集團官微)
去年是俊發保交付的高峰,18個項目、26個批次,共交付了22171套。幾乎覆蓋俊發所有在建項目,不少之前延期的項目也趕在去年底前交了房,俊發大大松了一口氣。
到了今年,待交付的項目已經不多,難度大一點的如俊寓作為俊發城公寓項目,無法享受保交付紓困資金支持,此前曾數次延期,業主多方反映問題,而隨著俊寓上個月完成集中交付后,大盤俊發城已無待交付的地塊了。
總體上看,俊發兩年多的保交付工作值得肯定,除了交付套數很多,交付的質量也沒出什么大問題,不管是俊發還是各區職能部門都盡心盡力了。
對俊發而言,最終完成保交付任務問題不大,但以后還能干點啥就成了大問題。
首先大家心知肚明的一點是,俊發基本不可能再回到從前了。和很多出險房企一樣,一旦債務違約,就難有翻身機會,俊發也不例外。這兩年來,俊發除了保交付,同時也在全力化解債務,能退的退、能賣的賣。既沒有新增開發項目,手上剩余的土地也基本找了代建合作。
雖然俊發以后不太可能操刀新項目開發,也不會再出現俊發獨霸昆明樓市的景象,但俊發以往并不是只有房地產開發業務,以后的業務領域主要有以下兩項:

俊發交付已15年的香樟俊園(圖源俊發七彩服務)
一是物業服務,俊發物業成立于1999年,也就是俊發集團成立的次年,資料顯示,俊發物業服務項目百余個,管理面積超4000萬平方米,服務70萬業主,規模不算小。
大部分物企,都會對母公司、關聯公司的業務產生依賴,俊發物業的依賴程度尤其明顯,主要為俊發集團旗下的開發項目提供物業管理服務,外拓項目很少,2021年,俊發七彩服務擬在港交所上市,招股書透露,2018年至2020年,公司收入為4.01億元、5.92億元及8.24億元,其中向俊發集團及關聯公司所開發的項目提供物業管理服務,收入占比基本在90%以上。
雖然俊發物業未能成功上市,但在開發業務急劇萎縮和邊緣化的背景下,物業管理憑借穩定的現金流和收益,成為俊發集團未來重要的業務板塊。而俊發即便是在最困難的時候,也沒有把物業公司賣掉,足見對物業板塊價值的重視。

二是新螺螄灣,2017年,俊發集團以452億元承債式收購中豪集團,中豪旗下的螺螄灣國際商貿城變成了現在的新螺螄灣國際商貿城。雖然新螺螄灣給俊發帶來了沉重的債務負擔,并和春之眼項目一起被認為是拖垮俊發的兩大禍首,但事已至此別無他法,俊發熬過了保交付關口后,年收租約16個億的新螺螄灣,將是俊發另一個重要的長期經營項目。
不過新螺螄灣未來的歸屬可能還有變數,去年底,俊發集團與信達資產簽署債務重組協議,債務重組進入實質性執行階段。據悉,本次是為化解俊發旗下中豪公司金融債務,還涉及新螺螄灣國際商貿城資產的處理。
在這兩項業務之外,俊發的春之眼、俊發廣場等大型商業項目不僅很難脫手,短期內也不可能續建并形成運營資產,難以成為支撐公司經營的項目。所以俊發首先要考慮的,是如何擺脫這些負資產。
