昆明南站北側的呈貢B地塊,開發有中鐵建山語桃源和金茂國際新城兩個大盤項目,這些年房子陸續開始交付業主,但道路、學校等基礎設施建設滯后,成為了拖累地產項目開發的心頭大患。
近日有個好消息傳來,呈貢區住建局答復網友稱,回撥昆明軌道集團約1500萬元地鐵征拆款項用于支付電力遷改費用,這意味著制約道路建設進度的障礙有望解決,一直存在的居民出入困難問題有了進展。

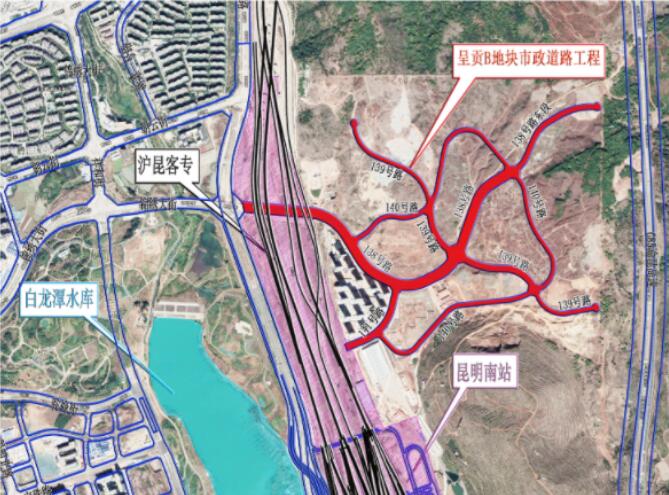

呈貢B地塊市政道路路網圖
對于道路問題,網友反應稱,小區外的市政道路未完成,部分為半幅道路,很大一部分為土路以及施工車輛進出道路,雨季泥濘積水嚴重,旱季風吹沙塵滿天。主干道138號路下穿昆明南站高鐵軌道,長300米左右的道路高低不平坑坑洼洼,大型施工車輛隨時進出,行人、非機動車、機動車不分離,交通事故頻發。
對此,呈貢區住建局答復稱,今年3月21日呈貢區政府召開的中鐵建山語桃源、金茂國際新城項目相關事宜專題會議安排,回撥昆明軌道集團約1500萬元地鐵征拆款項用于支付電力遷改費用,呈貢區政府已分別于2023年4月14日、5月24日分批將1500萬元撥付到昆明軌道集團,其中500萬元已撥付電力遷改施工單位昆明呈貢光明電力有限責任公司,剩余1000萬元正在辦理支付手續,待完成手續,立即撥付電力遷改施工單位昆明呈貢光明電力有限責任公司。同時昆明軌道交通集團正在籌集后續1000萬元建設資金。
另外,9月7日下午,區住建局組織昆鐵地產、中鐵二十局、昆明軌道交通集團三家涉及單位召開專題會議,對相關工作進行了安排部署。目前道路建設的進度如下:
138號路一般段(下穿段-中鐵二十局項目部段)已完成局部瀝青鋪筑,準備開展道路電力遷改施工;其中,中鐵二十局項目部門口段道路因受排洪溝工程影響暫未施工;
138號(鐵路橋下穿段)由宇恒公司負責施工,已進場開展施工,半幅路面計劃9月份完成施工建設,目前完成總工程量的45%;
138號東段受電力遷改及排洪工程施工影響未啟動,道路建設未施工;
139號路完成總工程量的80%;
140號路除受排洪溝影響的約500米外,完成總工程量的65%;
141號路完成總工程量的65%;
排洪管溝建設工作和電力遷改工作已于2023年8月進場,目前電力遷改工作正在進行方案調整,路燈施工將于電力遷改工作及排洪管溝建設工作完成后實施。
可以看出,目前受電力遷改影響建設的,正是進出片區的唯一道路138號路,對居民生活影響也最大,此次呈貢區回撥了1500萬用于解決電力遷改的資金,但后面能否徹底解決的還要看建設單位軌道公司。

呈貢B地塊的師專附小
另一個問題則是片區配套的小學,據網友反映,片區規劃配建的60班公立小學,在居民業主的強烈呼吁聲中今年9月已開學(師專附小),但學校并未建設完成即已開學,目前在用的是一棟教學樓,另外幾棟教學樓均未開工建設。除了實際使用的這棟教學樓區域以外,全部是黃土,全部是工地,只有簡單的隔離,所有業主都期盼能早日將學校建設完成,讓孩子們能在有安全保障、無塵無噪的環境下茁壯成長。
但對于學校建設問題,呈貢區住建局并未做出回復,師專附小在只有一棟教學樓建成的情況下,今年實現了開學估計也并不容易。
該學校同樣由軌道公司負責建設,總投資約3.25億元,總建面約4.6萬方,規劃了6棟教學樓和體育運動場館。可以看出,學校建設所需的資金還較多,何時能全部建設完成,目前還沒有說法。
